交資資料主要是工程施工的竣工圖紙,轉化成系統數據還需要人工再次處理。
在工程建設完成之后,縣級公司指派至少1至2人,專職進行數據錄入,即需要安排專人把竣工圖紙中的資源信息,一點一點得“挑”出來,再一點一點錄入系統,工作量巨大且準確性和及時性還難以保障。
由于設計、施工、錄入各個階段的工作各自開展,成果難以線上復用,導致有較大的概率與現場不一致,導致業務開通故障。
傳統的設計工作,采用離線方式,人力和物力浪費嚴重,數據管理質量和業務開效率得不到保障,一直困擾著周邊的工作者,需要通過創新和變革徹底改變現狀。
浩鯨科技早在2012年某某電信資源項目時就開始研究通過“在線設計”的方式,改變網絡設計與資源管理之間脫節斷點的問題,逐步脫胎出“在線設計”產品,核心思想是從全生命周期管理的源頭解決用人成本高和數據不準確的難題。后續經過在多個省分的推廣和不斷地改進和完善,逐步形成了一套完善的在線設計產品,特別是近期在某某移動項目的落地,設計單位可使用在線設計APP或PC端功能進行資源查勘預占并完成設計錄入;施工單位可通過APP完成現場施工資源修正、AI質檢及完工回單,填補資源規劃設計施工階段的管理空白,完善資源全生命周期管理流程。

在線設計產品功能架構圖
在線設計產品,通過流程的閉環管理,將外勘、設計、施工、數據入庫幾個環節有機的串聯在一起,端到端的指導在資源就緒階段的體系化管理。特別是數據的整體流向管理,從勘察、利舊老的資源數據,到規劃設計新的網絡數據,到按圖施工,再到生產數據入庫,通過不同的狀態控制數據在不同層面的管理,做到井然有序。當施工時發現需要變更時,可以退回設計環節,設計師重新設計后再進行按單施工。一切業務上的互動都可通過流程的變更來驅動,降低線下互動帶來的信息不完整,數據丟失等嚴重的問題。

新老流程對比
在線設計產品以GIS化操作風格為主,大部分功能在GIS地圖上,繪畫的方式進行設計工作。操作界面與百度地圖類似,集成了大量的繪圖工具控件,參考了業內CAD圖紙繪制的操作習慣等,將之搬到系統功能中。注重使用者的操作感知,有著較低的使用門檻。
為一線人員提供APP勘察、設計的功能,有一些小的設計工作,在現場就可以進行調整,無需等到晚上回到辦公點再進行修正,極大提升了工作效率。
工程設計與資料錄入一個是設計師從工程需求的角度進行網絡的規劃,另一個是數據管理員根據設計和施工的結果將資料錄入到IT系統,本質上這兩個工作有很大的重復性,如果將設計和錄入兩個環節合并,達到設計即錄入的效果,工作效率將會極大的提升。在線設計產品將設計的數據根據流程的驅動,在施工完成后,系統自動轉換成生產數據,減少人工錄入的環節。數據錄入環節的減少,數據管理員將沒有必要再進行復雜的數據錄入,可以將精力用在更重要的數據質量管理上,從而達到更好的支撐效果。

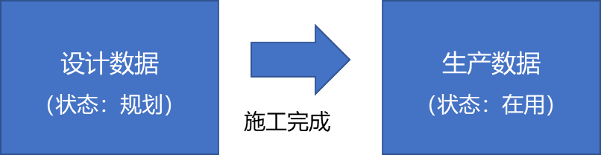

設計數據無縫轉換到生產數據
通過建立完善的GIS地理大數據的管理庫,將所有的網絡資源納入位置化管理。通過資源上圖、網格管理、手機APP等功能應用,將戶外資源的維護管理能力GIS化,方便在地圖上進行搜索定位,位置調整和基礎數據的維護。最終可以達到通過GIS地圖上實現外勘的目的,降低戶外勘察的頻率。這個轉變是一個過程,需要依賴準確的基礎數據,從兩個方面入手:①減少戶外勘察的頻率,線上勘察為主,減少用人用車成本,在線設計產品提供在線勘察工具。②提高戶外勘察的效率,提供手機APP支撐工具,降低勘察的難度。

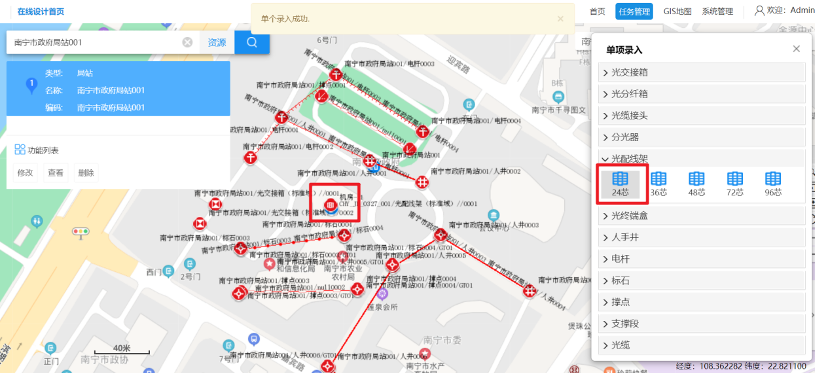

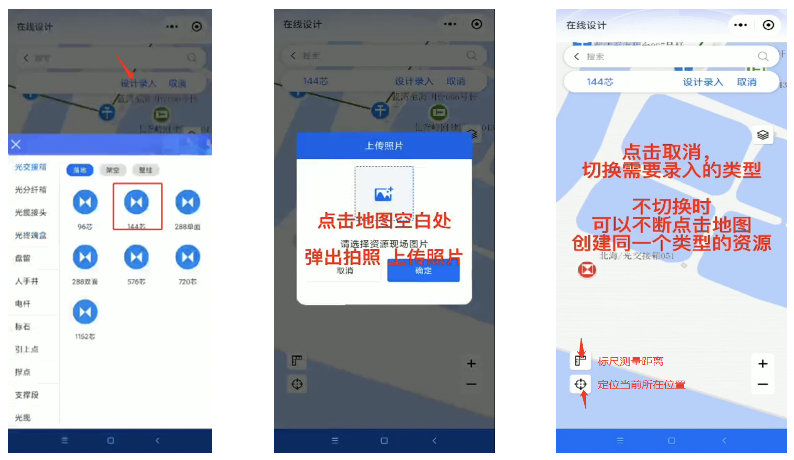

手機APP戶外勘察打點
離線設計最大的問題是脫離了在線生產數據,沒有將現有的管理系統最大化利用起來,造成了在數據上的脫離,是使用習慣上上造成的數據孤島效應,可以說離線設計是游離于運營商體制外的另一套體系。在中國大基建的背景下,網絡資源的建設實際上也是日新月異,離線方式的設計,完全趕不上建設的變化。只有建立一整套能夠跟隨網絡變化,根據數據世界實時變化的設計系統,才能夠跟上數字化轉型的步伐。
在線設計提供基于GIS圖形化的設計,通過圖形拖拽的方式,即可實現網絡資源的設計工作。系統將資源設施的網絡規格統一做成圖標插件,在設計的時候選中,拖拽上圖即可。設計的門檻相對比較低,經過簡單的培訓既可上手。按照設計人員操作習慣在線設計,并提供便捷操作手段,如管道桿路批量創建,光纜路由自動搜索,光纜批量穿纜,圖形化批量成端等快速設計功能??s短設計人員設計時間,減少設計工作量。

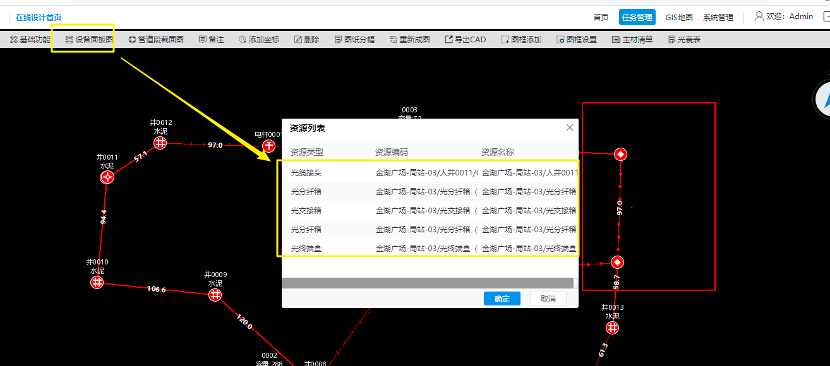

基于GIS地圖進行設計
在GIS地圖上,任意框選區域,即可導出標準的工程圖紙,兼容CAD的格式,既支持傳統工具上打開觀看,又能夠滿足實時導出。通過不同的顏色區別老資源和新規劃設計的資源,清晰的展示不同的狀態,并且圖標和標準根據企業規范可靈活的配置,統一了標準。在線設計產品支持“路由圖”、“纜線圖”、“接續圖”、“設備面板圖”、“管道截面圖”等業內標準的圖紙管理。支持在線預覽和導出管理,圖紙根據系統數據實時生成,區別于傳統的靜態圖紙,可真實反饋當前網絡的實際情況,使得更具有參考價值。

標準出圖之“路由圖”

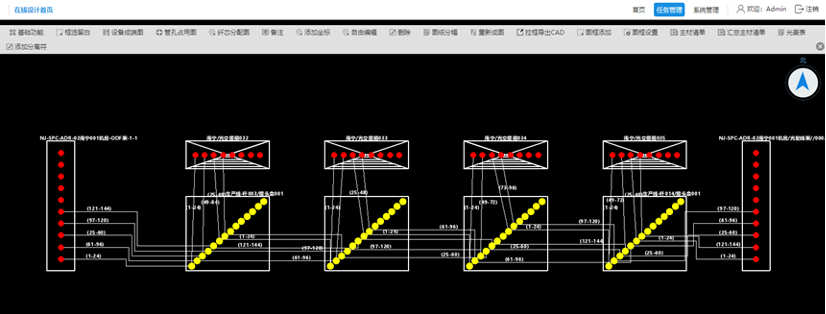

標準出圖之”接續圖”

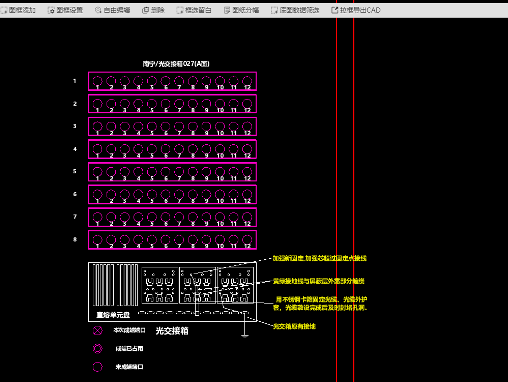

標準出圖之“設備面板圖”
在工程設計完成之后,系統將自動匯聚統計設計的資源清單,并且根據業務邏輯分析設計數據是否完整,如果不完整則審核不通過。需要設計人員補全設計才能進一步走工單。從傳統的“隨機抽樣檢查”,到“系統自動審核報告”實現全面核查,全面提升了數據的準確性。
對于設計完的工程,支持主材清單的列表導出,并支撐相應的二維碼(或條碼)標簽打印。并對設計的數據可支持完整的數據校驗,以保障設計工作的完整性,從源頭把控資源數據的質量。

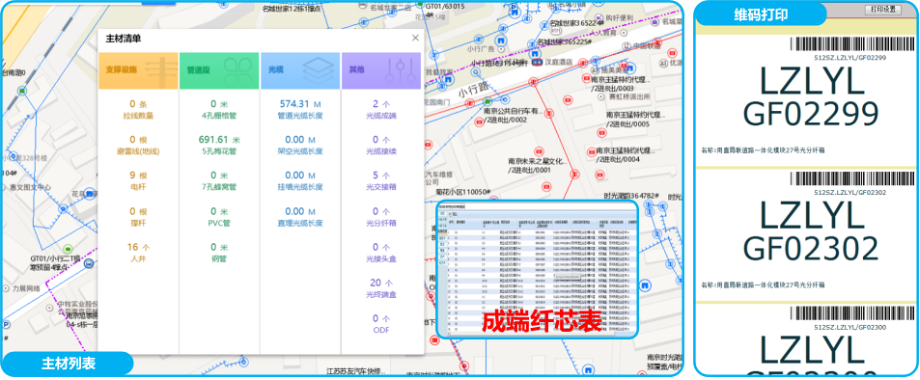

在線設計主材列表核查&條碼標簽打印
在線設計采用“空間路徑算法”,例如:從可用的資源節點拉一條光纜將寬帶能力引入用戶家是常見的設計場景,系統支持從起始點到用戶家的光纜路由自動判斷,如果有多條路徑則可自動列出給設計人員選擇。推薦最優路由,最短、最空閑,節點最少等,通過顏色來表示管孔利用率。

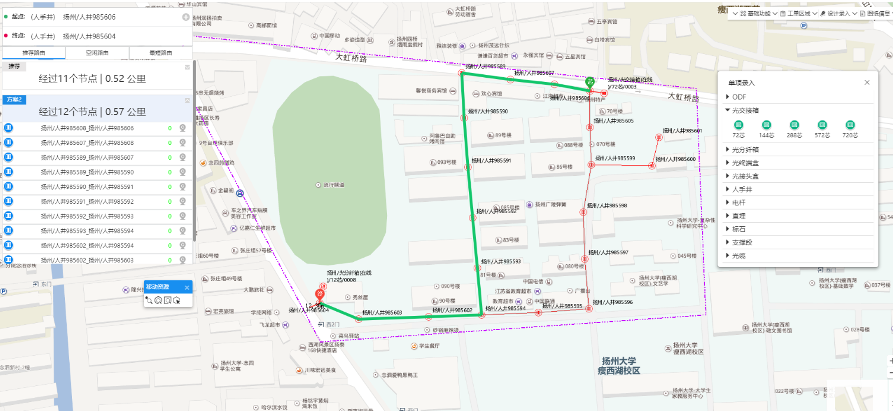

路由導航式自動鋪纜
2012年以管線GIS系統為基礎,擴容在線設計管理模塊,經過多的項目建設,CAD圖紙已用于生產,指導實際網絡工程建設,取得豐碩的應用成果。經過三萬多張設計單考驗,且在不斷優化,業務和技術方面都非常成熟。
在線設計系統上線時,考慮到系統使用者是第三方設計和工程實施人員,如果出圖效果不能滿足施工,就意味著創新失敗。所以電信的領導下了一個硬任務作為考驗,要求“虎丘山莊”為設計試點,小區建筑布局非常復雜,即使人工繪圖都有非常大的難度。產品線專家通過一個月的技術攻關,解決了文字重疊、出圖不美觀、截面圖制定放置、圖紙裁剪等問題,當系統導出的圖紙到設計和施工人員手上時,得到了一致的認可,客戶滿意統一上線。系統出圖更加規范和高效,完全可以解決復雜的工程設計,打消了客戶和使用者的顧慮。

虎丘山莊工程設計出圖

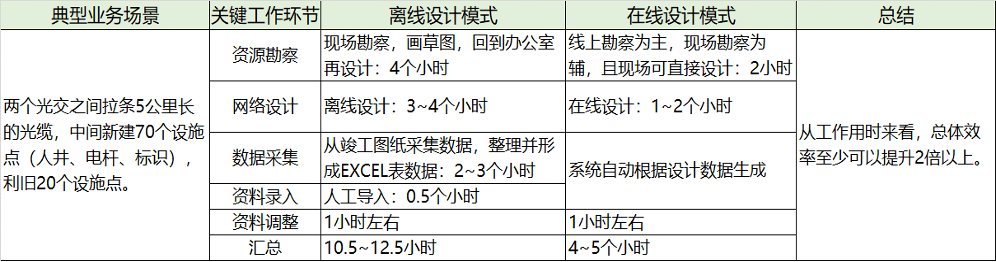

上線后,設計工作得到很大的提升,以250戶左右的FTTH改建小區工程建設項目為例,應用在線設計流程后,設計、錄入整體效率和資源入庫準確性都得到提升:
上線前涉及資源環節時長為45小時,在線設計優化后,時長可縮至12小時左右;
在管理方面徹底解決了資源預占、編碼重復、重復設計、標簽與系統不符等難點問題,操作上從先前13個環節縮減為8個環節,資源錄入前置,減少資源入庫時長,提升整個資源的準確性。
序號 | 操作環節 | 上線前 | 上線后 |
1 | 資源勘察 | 2 | 1 |
2 | PON口申請 | 2 | 0.3 |
3 | GIS切圖(底圖) | 1 | 實時 |
4 | 編碼申請 | 0.5 | 實時 |
5 | 圖紙繪制設計 | 10 | 3 |
6 | 物料清單制表 | 3 | 1 |
7 | 圖紙打印 | 0.5 | 0.5 |
8 | CAD圖紙調整 | 3 | 1 |
9 | 初審 | 1 | 實時 |
10 | 導入 | 2 | 實時 |
11 | 圖紙變更 | 12 | 3 |
12 | 表格修正導入 | 4 | 實時 |
13 | 資源核查 | 4 | 2 |
合計 | 45小時 | 11.8小時 |
表:在線設計上線前后用時對比
2021年8月27日上線,設計單位可使用在線設計APP或PC端功能進行資源勘查及預占并完成設計錄入;施工單位可通過APP完成現場施工資源修正、AI質檢及完工回單,填補資源規劃設計施工階段的管理空白,完善資源管理全生命周期流程。目前日活躍用戶1100人次,月均5200張設計工單。
某某移動資源建設過程包括規劃設計、工程施工、數據入庫、工程驗收等環節,其中最突出的問題是整個建設過程沒有流程貫穿支撐,特別是在規劃和設計階段,規劃支撐系統與現有資管系統脫節,設計工作還是靠人工畫圖,前期的設計數據采集和后期資源錄入主要是靠人工,數據質量難把控,也沒有積累,影響前端業務發展,也增加后續網絡維護的難度。
“在線設計”系統上線3個月后,逐步解決了客戶的痛點難點問題,取得了一系列應用成果:
解決存量資源的補充錄入
在線設計對于現網歷史欠缺的資源可以補充到資源系統中,提升了資源的完整率,解決現階段資源整治人力不足的問題,同樣也提高后期調度的能力。例如,系統上線北海分公司光路調度完整率只有34.84%,全市還有約1萬條POS、800個傳輸設備未調度,新增業務累計1400條未調度。在線設計應用3個月后,補全了歷史缺失的大部分資源,光路調度完整率高達92.58%。
改進了資源錄入方式提升效率
在線設計完成新增資源就直接在系統呈現,可以解決現有的資源錄入繁瑣問題、改善工程提單慢而影響業務調度的情況。原來,工程往往完工后3、4天才開始安排人員進行數據錄入,且錄入的數據質量難以保障;系統上線后已實現14個地市所有管線工程準備階段的設計(錄入)、施工、質檢、入網驗收等環節的線上化管理,提高了傳輸管線啞資源錄入的準確性與及時性。
資源共享達到降本增效作用
現有設計方式各專業獨立開展工作,對資源的覆蓋、上聯資源的到位情況都不能及時共享,經常會出現不清楚網絡的覆蓋而導致資源重復建設情況,增加了網絡建設成本。系統上線后,在設計階段統籌考慮各層級、各專業的全部資源,避免資源沖突或重復建設的問題,大幅提升資源利用率,實現“降本增效”。
規范設計管理和支撐業務快速接入
設計進度、質量審核、設計變更都可以線上管理,規范設計工作?,F場勘查完畢就可以現場開展線上設計工作,直接推送審核和施工,大大提高工作效率,縮短業務開通時長。

在線設計產品是從源頭上解決數據不準的一套完整的解決方案,補全了資源管理就緒階段的管理手段,將線下的管理工作搬到線上,完善了資源管理大的生態環境。在線設計不僅是簡單的工具支撐,也是在管理手段上的變革,是管理手段革新結合IT應用的創新之舉,是企業“數字化轉型”的又一最佳實踐。
